B 454 OD Riebelsdorf und Rückershausen: Aktueller Stand im Frühjahr 2021
Die Bauausführung in den ODs Riebelsdorf und Rückershausen nimmt nach der verlängerten Winterpause wieder Fahrt auf.
Im 1. Bauabschnitt (BA) laufen derzeit Angleichungsarbeiten der Grundstückszufahrten. Vor Abschluss dieses BAs stehen ansonsten nur noch die Markierungsarbeiten aus.

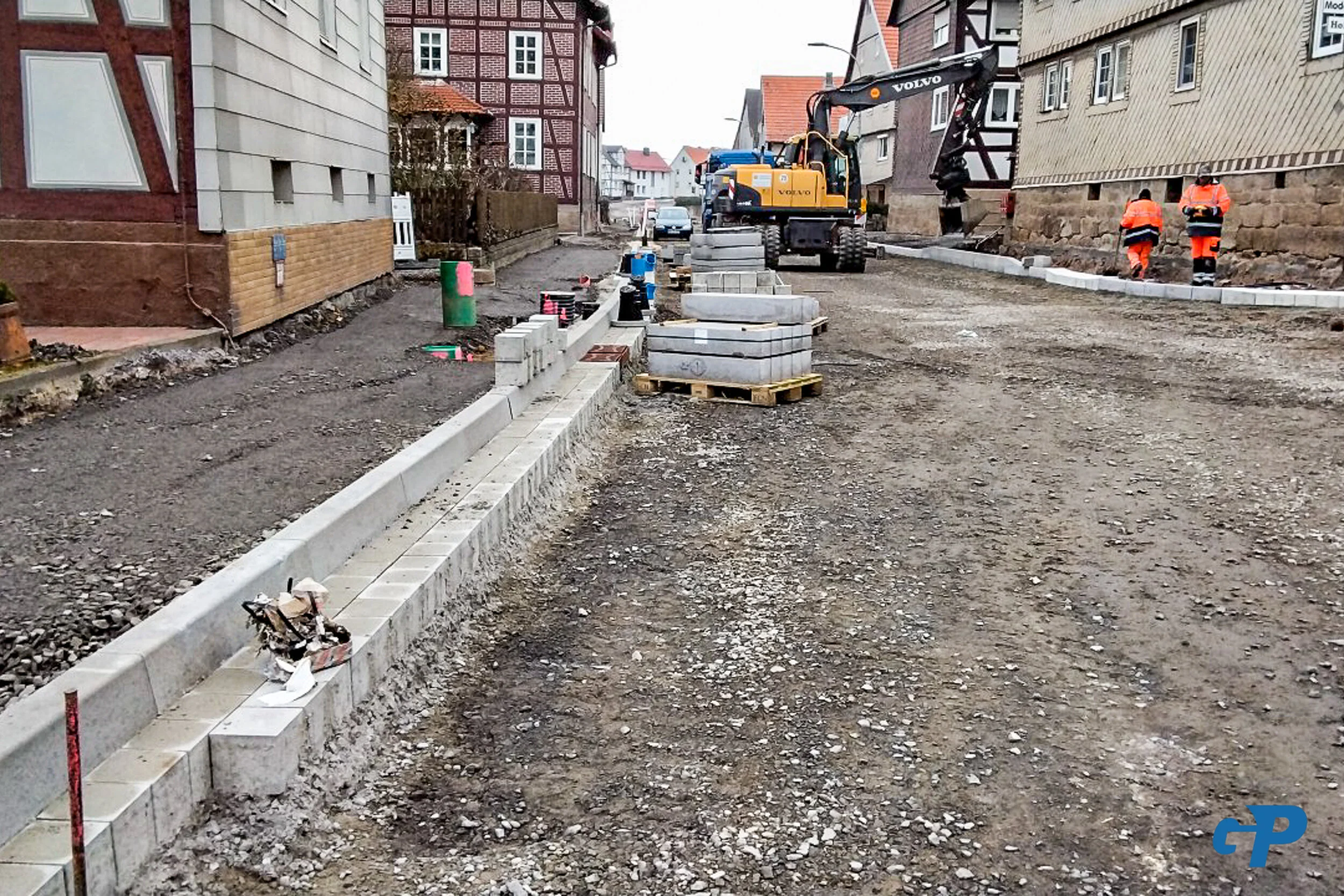

Im 2. BA werden derzeit die Bordanlagen und Rinnen gesetzt. In den Nebenanlagen wird das Planum hergestellt, bevor die Pflasterarbeiten beginnen.
Im 5. BA werden innerorts die Arbeiten an den Wasserleitungen abgeschlossen. Außerdem werden zur Zeit Bordanlagen und Rinnen gesetzt.
Demnächst folgen die Asphaltarbeiten im 2. und 5. BA sowie der Einbau der Schutzeinrichtungen im 5. BA.
Die Auftraggeber Stadt Neukirchen, Stadtwerke und Hessen Mobil sind mit dem Fortschritt und der Kommunikation mit der ausführenden Baufirma Bickhardt Bau AG sehr zufrieden.
